关键字:振弦式渗压计 大坝安全监测设备 孔隙水压力计 振弦渗压计厂家
产品概述

振弦式渗压计DATA-Y-SY可长期埋设于水工构筑物、混凝土构筑物及土体内部,用于监测构筑物或土体内部的渗透水与孔隙水压力,并同步测量环境温度。 该渗压计搭配专用配套附件后,也可应用于测压管道、地基钻孔等场景。设备采用全不锈钢材质,整体体积小巧,便于在狭小空间内灵活布设安装。

结构&工作原理

产品结构:

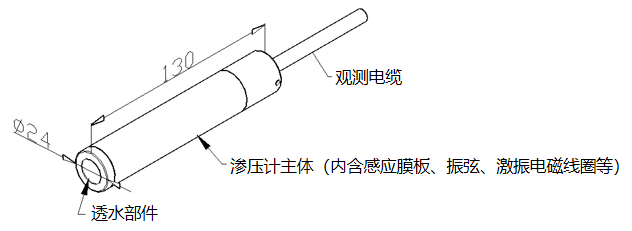

渗压计DATA-Y-SY由透水部件、感应膜板、振弦及激振电磁线圈、观测电缆等组成。

工作原理:
当被测水荷载作用在渗压计上,将引起感应膜板的变形,其变形带动振弦转变成振弦应力的变化,从而改变振弦的振动频率。电磁线圈激振振弦并测量其振动频率,频率信号经电缆传输至读数装置,即可测出水荷载的压力值,同步测量埋设点的温度值。

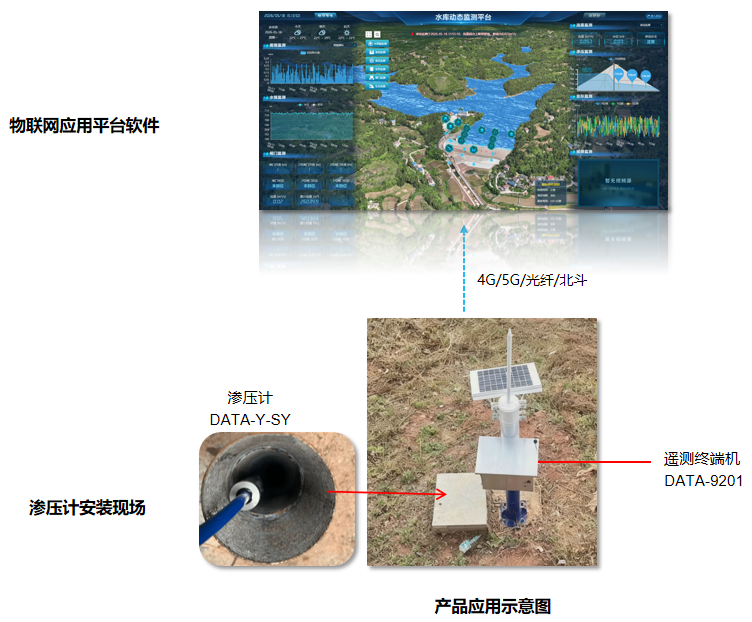

产品应用

应用场景

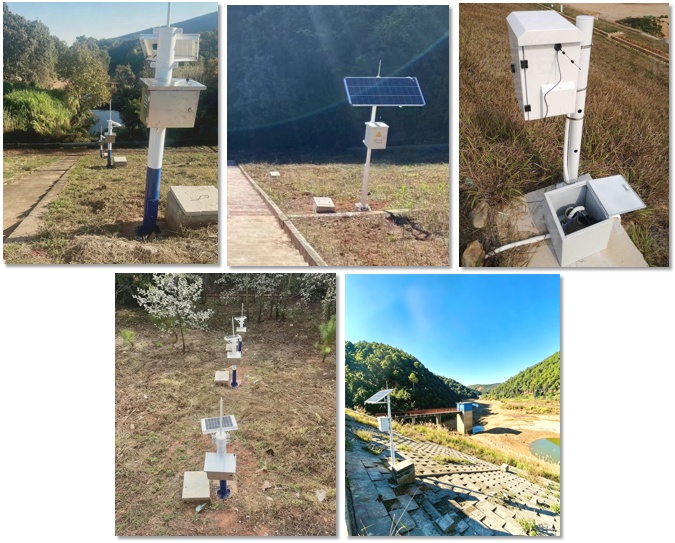

渗压计DATA-Y-SY在云南、内蒙古、河北、贵州、四川等地水库大坝安全监测项目的应用现场
埋设与安装

1、安装前准备
渗压计DATA-Y-SY在安装之前,应先进行检测,合格后方可安装。
渗压计透水部件的浸饱和:渗压计的透水部件有一定的密度,压力水要透过透水部件作用在感应膜上,如果透水部件与感应膜之间的储水腔没有充满水(含有气泡),将会造成渗压计测值的严重滞后。

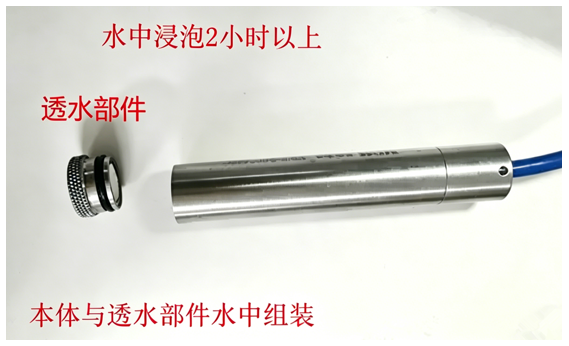

在安装前,渗压计的透水部件与储水腔必须驱除空气,具体操作方法:先将透水部件从渗压计本体上拔下,然后将透水部件放入水中浸泡2小时以上,排除透水石中的气泡,使其充分饱和,然后将渗压计与透水部件浸没在水中重新装配起来。

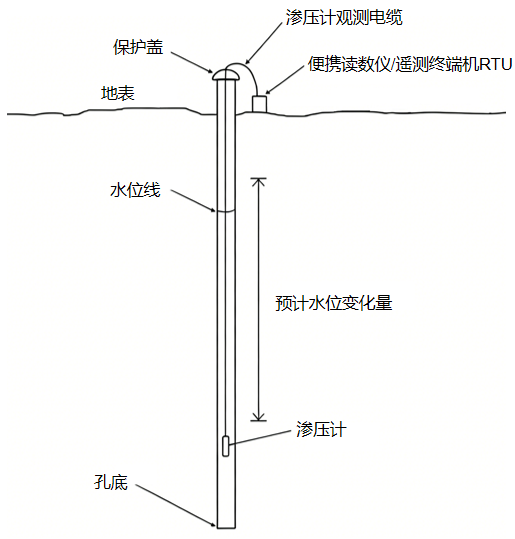

2、渗压计在测压管或测井中安装

安装注意事项:
★ 精确下放:用电缆将渗压计缓慢放入测压管或测井至设计深度,并在电缆上做深度标志。
★ 固定电缆:在管/井口牢固固定电缆,防止仪器滑落。
★ 渗压计保护措施:当测压管/测井内的水较浑浊时,为防止泥土等异物阻挡透水部件,需在渗压计外部使用土工布细沙包包裹牢固,再将包裹好的渗压计放入测压管或测井中。
★ 电缆保护措施:测压管较深时(一般超过20米)需要加装不锈钢钢丝绳,防止电缆长时间受力发生形变。
3、渗压计在工程结构中埋设安装
当渗压计用于监测混凝土、基岩或土体结构内部的孔隙水或渗透水压力以评估工程结构的稳定性、防渗性能及潜在风险时,通常需要埋设安装,常见埋设安装方式示意图如下:
|
|
|
|
|

(1)混凝土中埋设安装示意图 |
(2)基岩中埋设安装示意图 |
|
|
|
|
|
|

(3)隧道和边坡上埋设安装示意图 |

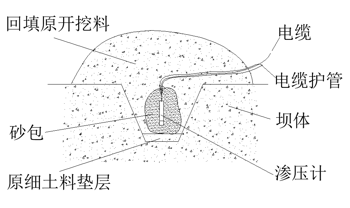

(4)土石坝施工期埋设安装示意图 |

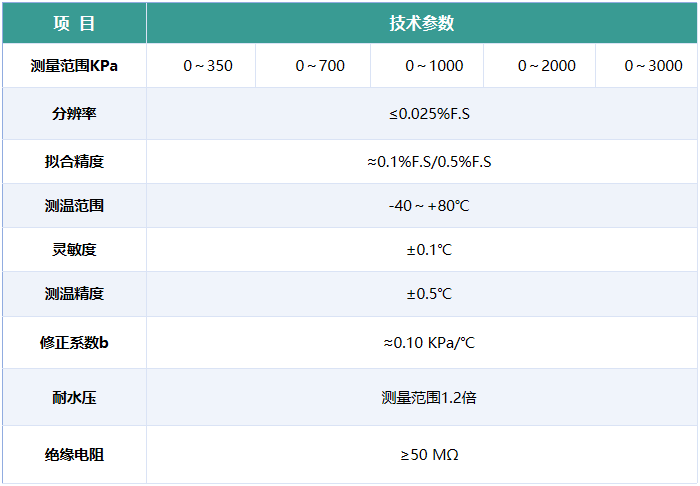

技术指标
